四川南充:跨江跨铁路提前投产 保障迎峰度夏“满格电”

发布时间:2024-04-03 18:48:41    来源:    浏览量:   作者:

          4月1日上午10时10分,220千伏果汉一、二线第3次充电完成,带负荷测试正确,标志着南充汉塘至果州220千伏线路工程圆满结束,提前3个月完成投运,为南充电网迎峰度夏可靠供电再添强力保障。

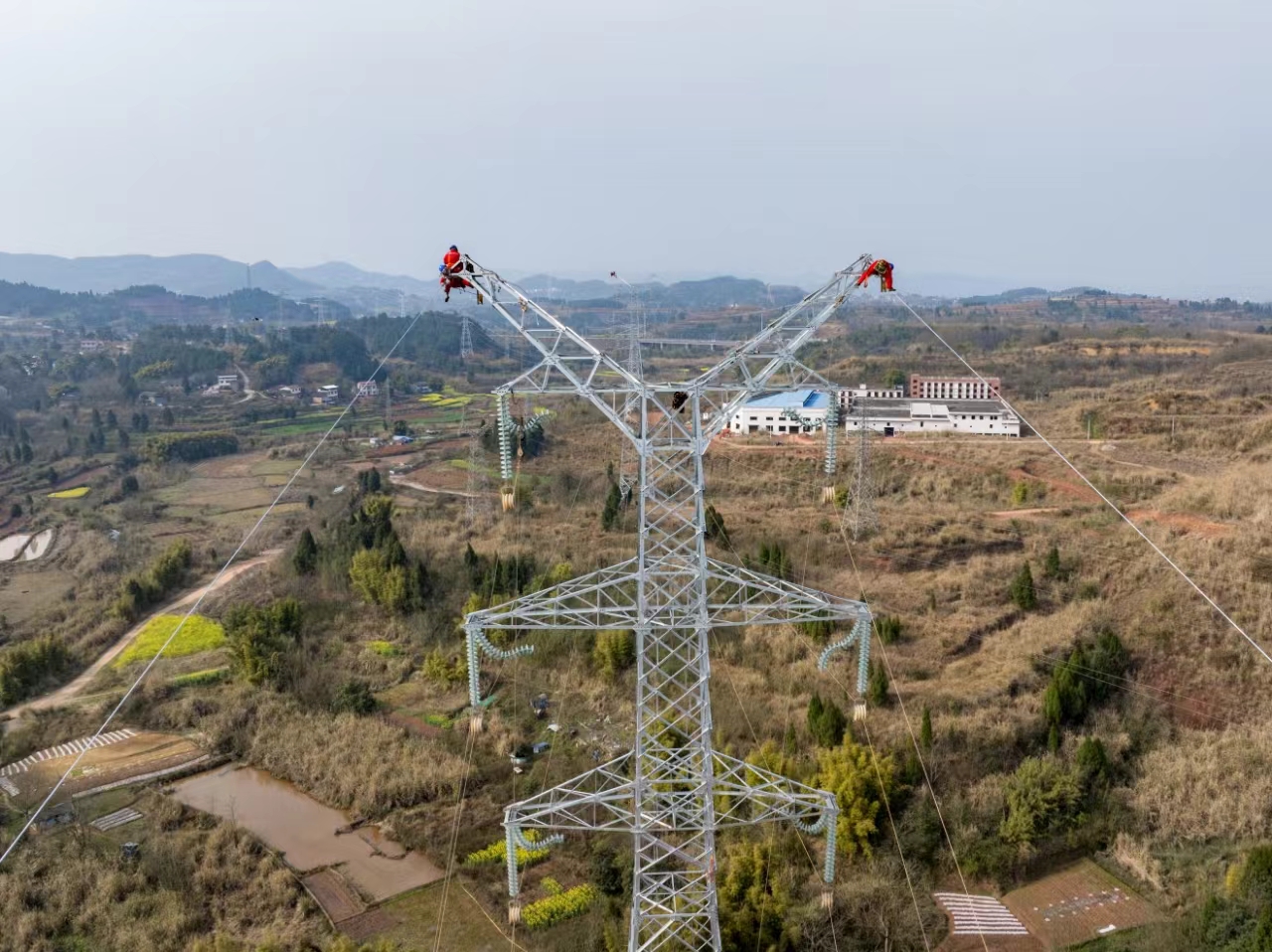

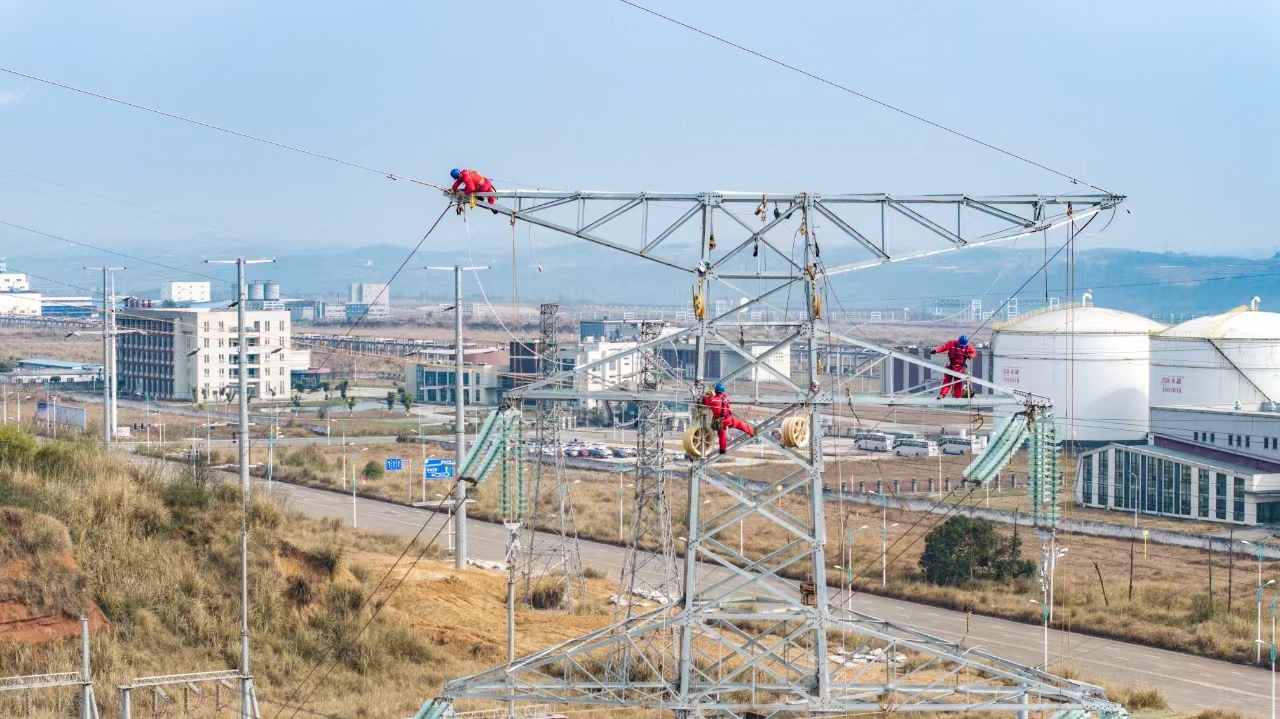

          汉塘至果州220千伏线路工程是国网四川省电力公司2024年15项迎峰度夏重点工程之一,于2023年7月正式开工。工程新建两条19.14公里架空线路、铁塔54基,其中,线路N17至N25铁塔跨越嘉陵江,N25至N31铁塔跨越南充化学工业园区专用铁路2次。该工程投产后将进一步满足南充经济开发区负荷增长需求,提高电网供电可靠性。
           据悉,由于输电线路规划途经嘉陵江、铁路、南充高坪机场等地,跨越形势较为复杂,为确保线路工程安全顺利完工,国网南充供电公司前期组织多个部门、单位,对跨江和跨铁路进行反复讨论和验算,提前与公司市嘉陵区地方海事处和铁路管理部门等单位就重要跨越手续、施工工期等问题达成一致,历经多次方案审核、修改,为现场施工创造有利条件。同时,为顺利推进跨江电缆施工,并减少对重要航道河流的影响,国网南充供电公司相关部门还与地方政府密切配合,严格落实专项施工方案和各项安全措施,全力确保跨江施工安全。

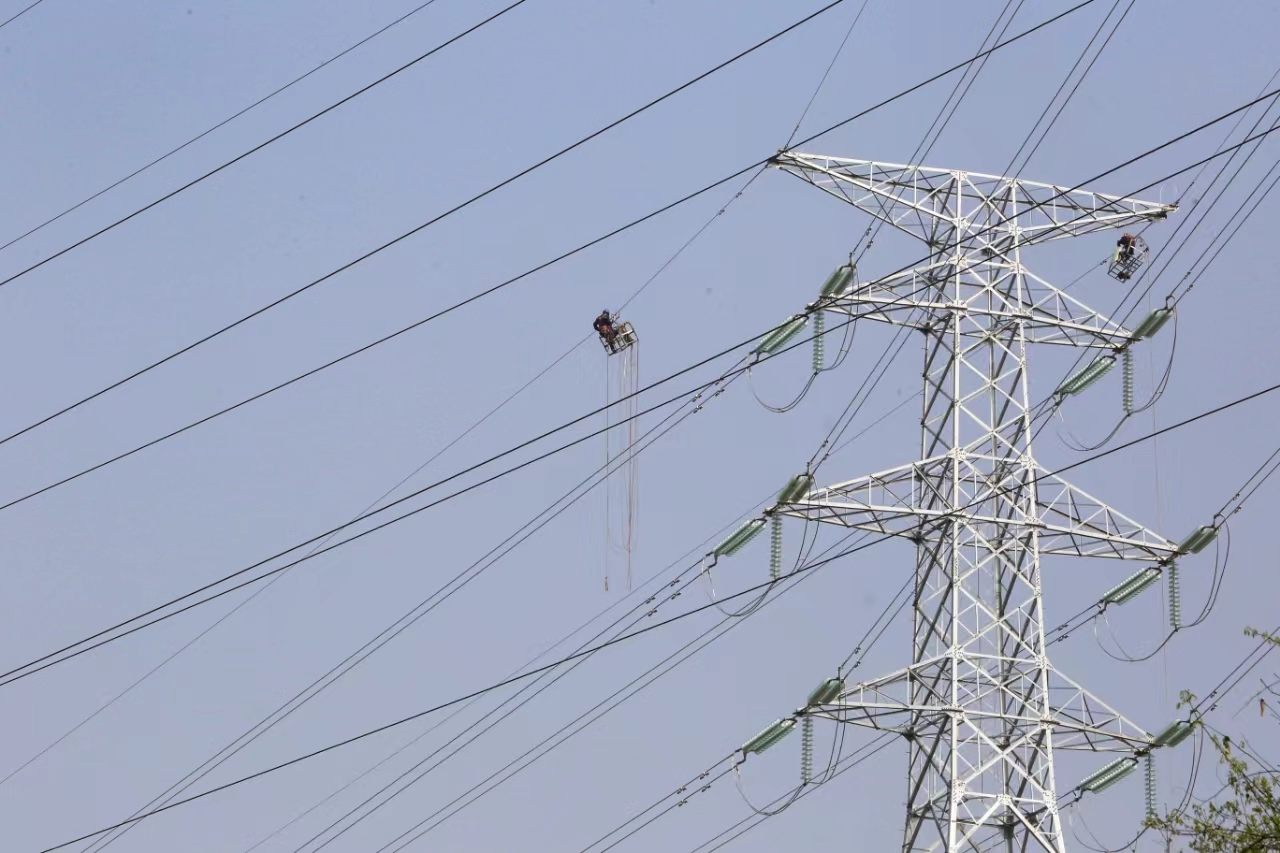

          工程建设期间,该公司对施工“三措一案”、现场勘查记录、工作票等关键检修资料进行多轮审核,在检修开始前对人员进行安全交底,严格审核人员作业资质;同时,在作业现场应用移动布控球等智能化设备,安排专人分时段远程监控工程建设,确保安全督查全覆盖、无死角。
据悉,今年国网南充供电公司共有续建项目9项,新开工项目13项。除汉塘至果州220千伏线路工程外,还有“南充500千伏主变扩建工程”等2项工程属于国网四川省电力公司迎峰度夏重点项目。未来三个月内,该公司计划开展基建工程9项,迁改工程8项,预计平均每日开展工程建设、设备检修等工作74项,每日现场工作人员数量超300余人。
           接下来,国网南充供电公司将持续统筹部署,严抓严控,在保障生产安全同时加快推进电网建设,上下一心、全力以赴为迎峰度夏可靠供电筑牢扎实基础。(孙宁、李俊芝)
